环氧防腐地坪涂装施工工序有哪些?

2024-05-22 14:13:58        0

环氧防腐地坪漆有一定光泽,可经受叉车、卡车长期碾压,使地面耐腐蚀、耐酸碱、耐化学溶剂、耐冲击、防地面龟裂,广泛应用于电镀厂、电池厂、化工厂、电解池、制药厂、酸碱中和池等场所的地面、墙面及设备表面。


基面要求:

1、养护期:对于新水泥地面,要求养护27天以上,含水率在8%以下;

2、强度:C-25以上;

3、室内湿度:85%;最佳施工温度10℃以上;

4、施工工具:地坪打磨机、吸尘器、锯齿镘刀、滚筒、砂浆搅拌机、地材表面温度及环境温度湿度仪、基材含水率测定仪、称量和搅拌工具、切缝机、清洗工具等。

施工步骤:

1、防水处理:基面做好防水处理,防止基础地面返潮造成表面潮湿引起脱层;

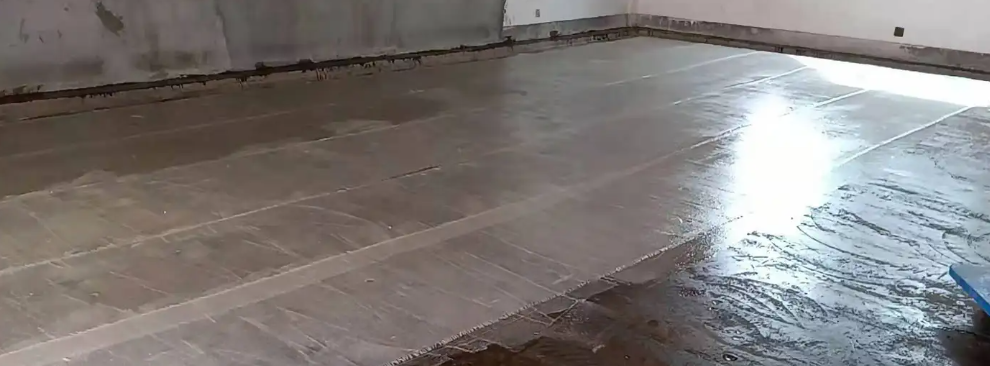

2、素地清理:针对地面实际状况全场深度打磨,使其平整,清洁地面垃圾;

3、修补处理:对局部不平整处进行修补处理,基础处理完毕  ,表面要求:基面强度、平整度要达到防腐地坪要求,无开裂、油污现象;

4、封闭底漆:用环氧防腐底漆按适当比例混合均匀后,将材料涂布在处理好的 基面上,均匀薄挂一遍,不可漏涂,以方便上面的面涂的施工;

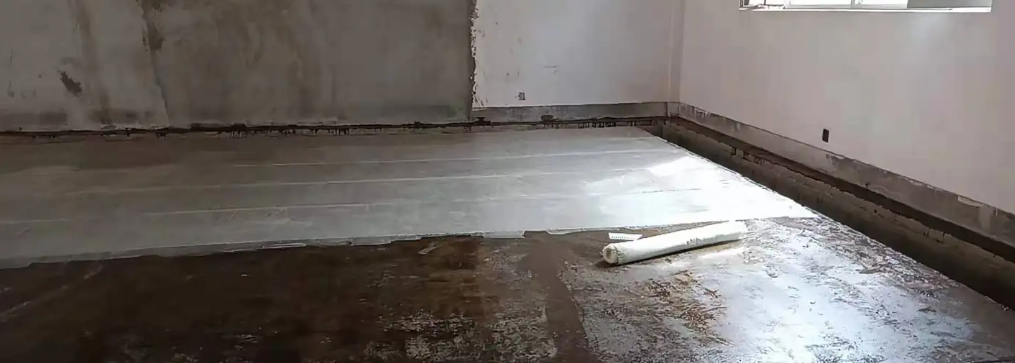

5、贴玻璃衬里:先把玻璃钢布平整的铺在地面上,再以环氧树脂防腐漆 在玻璃钢布上面以滚涂或刮涂的方式施工(如贴三遍玻璃钢布或者更多遍 只需将此施工方法重复即可)

6、环氧防腐中涂:讲调配好的防腐环氧中涂,用镘刀均匀涂布;

7、环氧树脂厚膜防腐面涂施工:先将主剂充分搅拌均匀,然后将固化剂向盛有 主剂的桶中央倒入,充分搅拌均匀后使用专用规格的滚筒涂装。待表干后, 进行第二遍面涂滚涂施工,涂装时发现砂粒杂质立即除去,搅拌桶涂装若呈硬化状态时,必须停止使用并随时更换搅拌桶;

8、保养:施工完2-5天后可行人、载物。一周内不可接触水、油、酸、碱、盐 类 。

安全施工及劳动防护:

环氧树脂防腐原材料使用了大量的化学品,我公司为保证施工人员的人身安全和施工现场的安全根据劳动部的有关要求结合实际情况特制定以下要求:

1、施工现场非我公司施工人员严禁进入,施工现场应严禁使用明火,施工人员 不得在施工现场吸烟;

2、施工现场应使用防爆灯,不得使用其他灯具;

3、施工现场应做好通风工作(如架设排风扇或鼓风机);

4、施工人员在进入施工现场时必须佩戴防毒口罩,未戴防毒口罩严禁进入施工 现场;

5、施工人员在施工时应尽可能的避免在中午时间段施工。
