水性聚氨酯砂浆地坪施工方案-彩田化工

2024-04-18 10:36:38        0

水性聚氨酯砂浆地坪涂层结构



水性聚氨酯砂浆地坪施工步骤


一、限定施工区域

根据施工现场要求,妥善安置施工设备及材料,限制无关人员进入施工区域。与业主提前沟通施工可能带来的飘尘,提前做好隔离和现场设备、设施的防尘保护。



二、基面处理及要求

基层处理与完成地坪质量密切相关。使用专业的无尘混凝土研机和手提磨机进行表面处理,清除地面上旧的涂层,需要的区域可采用铣刨机、抛丸机进行处理。

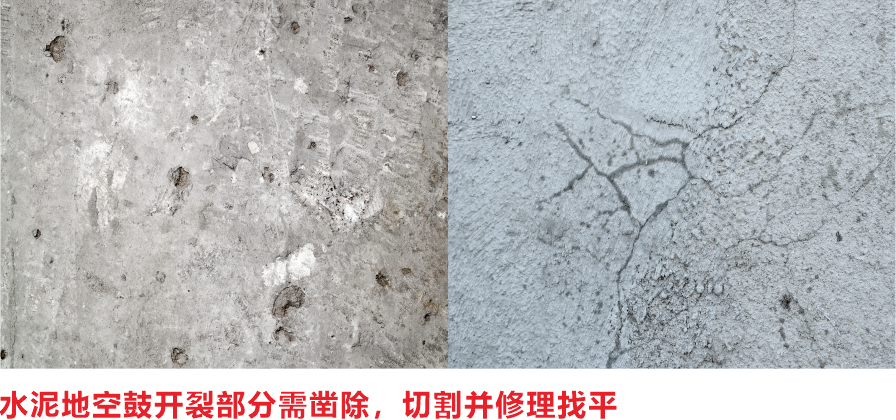

要求: 清除旧地坪,去除松散结构,提供粗糙、清洁、坚实的基层。如果基层有空鼓、开裂现象,则需要凿除、切割并修理找平。对于新混凝土基层要求水泥标号达C25以上,砼养护15天以上。



禁止任何未经处理的基层(包括地面、墙面、沟渠、围堰等等)均不可进行水性聚氨酯砂浆施工。




三、规划面层施工及伸缩缝位置

估算面层施工时供料速度,确定连续施工区块大小,合理安排施工区块接缝位置。预判面层伸缩缝位置。


要求:根据面层单套材料可施工面积和搅拌供料速度,确定单独区域最大可施工宽度,BA-880、BA-890、BA-892各不相同(参考各体系面层涂布率计算);合理规划,确定施工接缝位置以便设置锚固槽:确定面层伸缩缝位置以便设置锚固槽,如:设备基座、承重柱、冷热区域之间等。



一般厚度切割为地面浇筑厚度的三分之一左右,比如15公分的混凝土切割深度为五公分,伸缩缝切割的间距建议不超过六米,可根据施工现场柱子的距离来确定。切割统一的弹线,确保切割缝整齐顺直



四、设置锚固槽

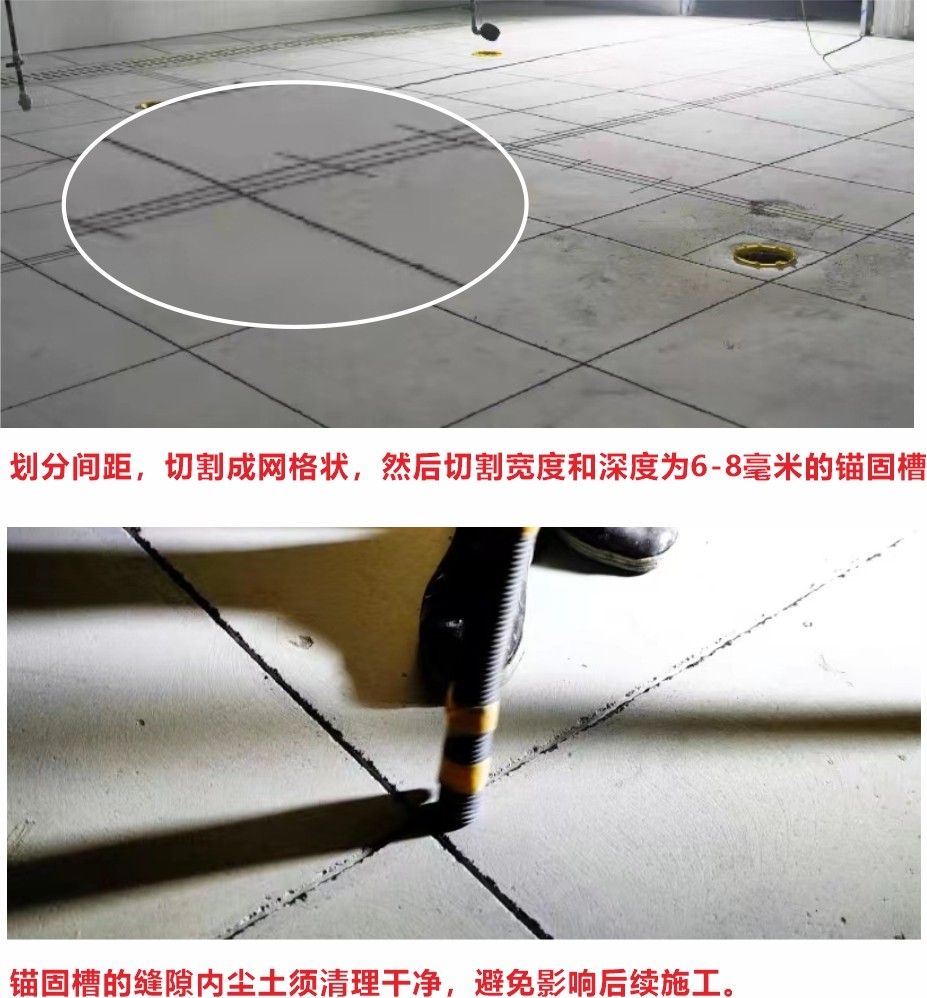

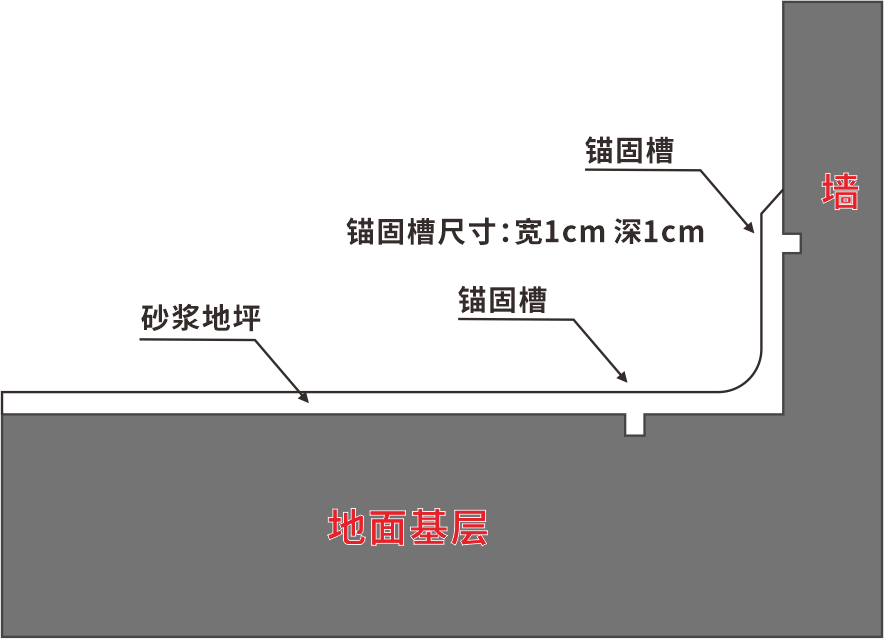

要求:锚固槽必须垂直规整,宽度、深度应达到地坪厚度的2倍,且最小要达到5毫米,距墙边小于100毫米(越近越好),与墙体保持平行,并且其围绕的面积不超过25平方米。

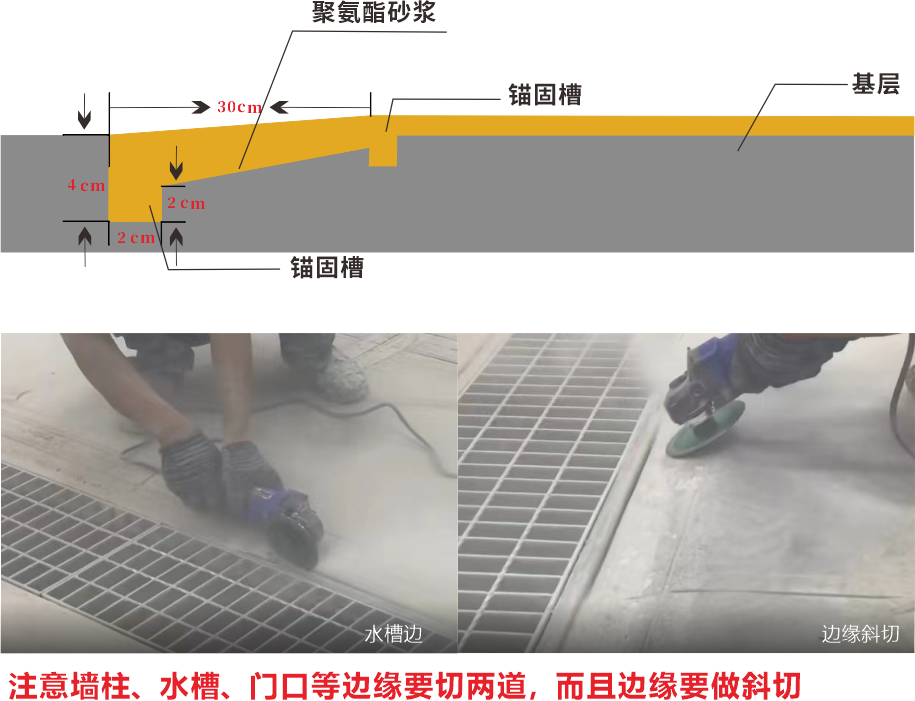

在门口、柱子、设备基座、地坪开放边界、基层混凝土施工缝和诱导伸缩缝两边、将来任何聚氨酯砂浆面层需切割伸缩缝的两边、以及面层需分区施工的界线的两边也须按此法预先切割锚固槽。锚固槽切割图示范如右图。






五、基层全面吸尘

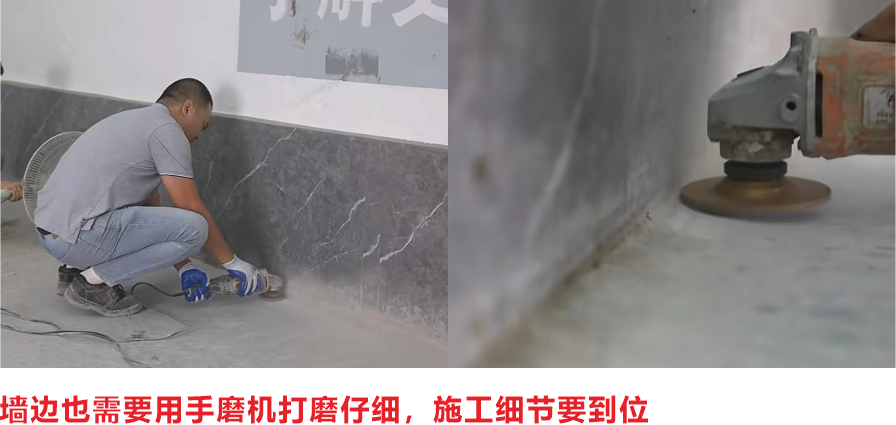

使用吸尘器对待涂装的表面进行全面的吸尘处理。要求:清洁工作应彻底,清洁完成后不允许有任何垃圾残留在地面上。经常检查吸尘器的工作状况,发现吸尘器吸力下降时,应马上清除吸尘器内的垃圾;对于潮湿的灰尘,吸尘器无法吸除,必须手工用抹布擦拭干净。


六、施工搅拌步骤

1) 搅拌设备放在工作区域附近,保持搅拌场地清洁,避免溢出材料留在基层上,否则会在施工该区域时可能产生鼓包。

 2) 确保所有组分处于合适的温度,以15-30℃为佳。预先打开包装以便于快速的搅拌操作。

 3) 加入液体组分,A组分、B组分,搅拌1分钟,使混合均匀。

4) 逐渐加入C组分,同时继续搅拌,直到混合均匀,没有聚集颗粒,一般需2分钟。彩田产品是按化学当量反应的体系,要保证每⼀个组分都被加⼊并搅拌均匀,少加或不加可能严重影响地坪质量。

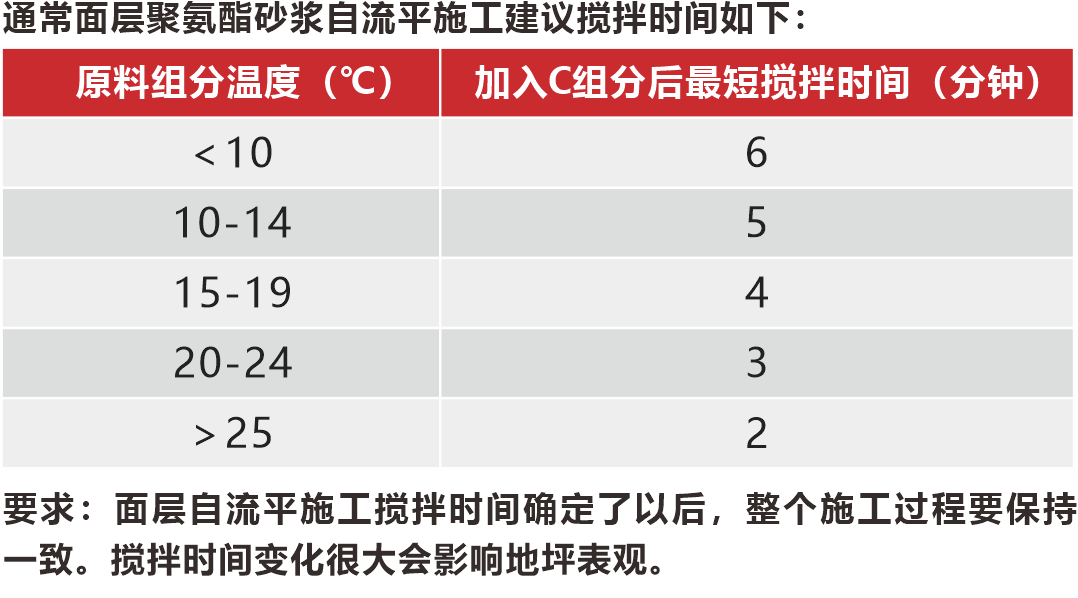

 5) 各组分混合搅拌时会产生热量,材料温度较低的时延长搅拌时间有助于提高材料流动性从而改善施工操作性能。但当材料的贮存温度较时,为防止固化反应太快而影响施工可操作时间,要避免过度搅拌。


6) 搅拌完成后,应立即将物料倾倒到需要施工的地面上。



七、底涂施工步骤

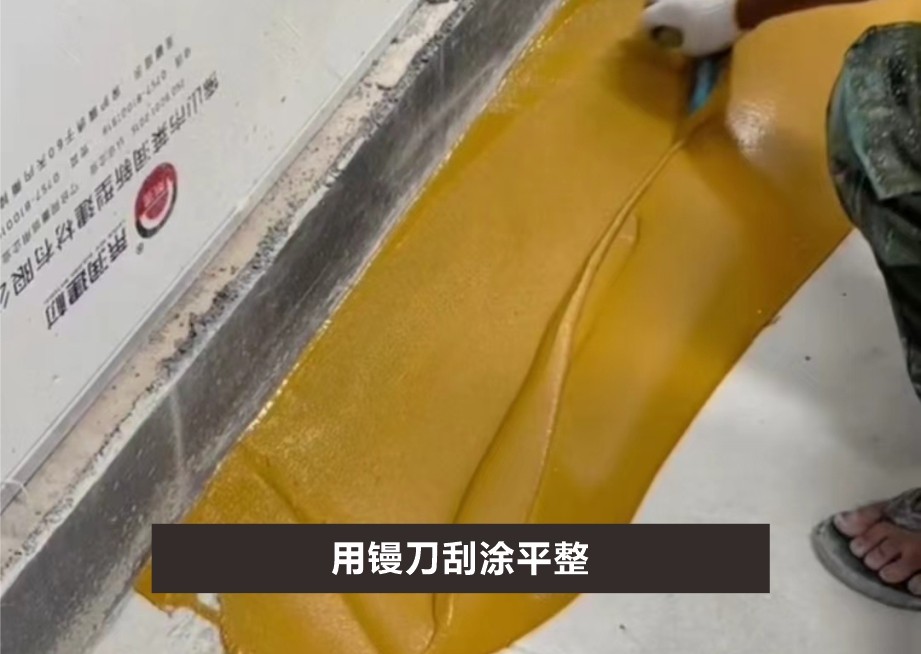

材料的最佳使用温度为15℃-30℃,必须使用机械混合。搅拌参照搅拌程序,确保实现完全混合。搅拌完成后立刻使用镘刀刮涂在打毛和清洁预处理过的表面,填平锚固槽(BA-970施工时立面的锚固槽除外),形成厚度均匀连续的封闭涂层。


要求:底涂应与混凝土地面充分结合达到一个封闭的涂层,对露底部位须进行修补;底涂至少需要固化6-36小时以上方可实施面涂,但不得超过72小时,以达到将来与面涂最好的附着力并且避免因底涂未充分固化而造成面层鼓包。如果完成后超过72小时或被露水污染过,则需重新打磨后方可进行面层施工或再次打底。






八、面涂施工步骤

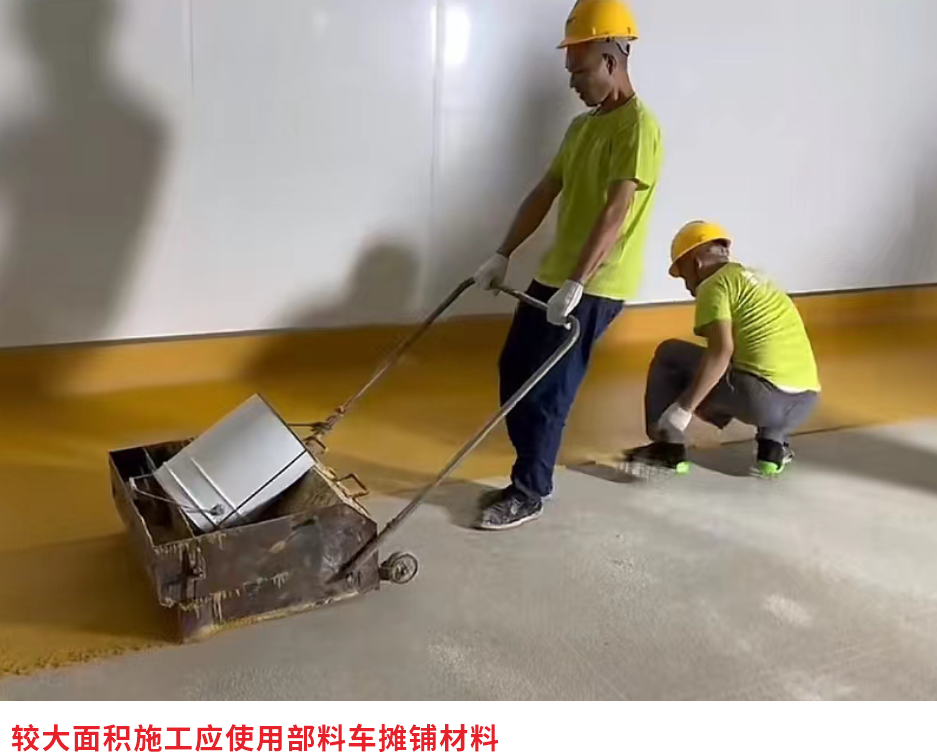

材料的最佳使用温度为15℃-30℃,必须使用机械混合。首先预混组分A与B,倒入A组分,再加入B组分,搅拌1分钟,然后缓慢将C组分(粉料)加入进一步搅拌2分钟,确保实现完全混合,所有粉料分散均匀,混合物温度达到至少20℃以上,具有良好的流动性(参照搅拌时间指导建议)。


搅拌完成后,立刻运到现场倒在待施工表面(待施工表面温度8℃以上),使用耙子或镘刀将材料铺摊成均匀的目标厚度,并立刻使用消泡滚筒以十字交叉方式对材料进行消泡一到二次。


要求:要达到最好的表观效果,整个面层施工的搅拌、摊铺、消泡的时间和方式要尽量保持一致。完工后的表面应该比较平整、颜色均匀、美观,无开裂、鼓包,无大量站立目测可见针孔,允许一定色差与光泽差异;24-36小时可行人,7天完全固化。







九、毛面耐温防滑面层施工

BA-896、BA-898毛面耐温防滑面层施工

面层施工避免在结露天气进行。材料的最佳使用温度为15℃-30℃,必须使用机械混合。首先预混组分A与B,倒入A组分,再加入B组分,搅拌1分钟,然后缓慢将C组分(粉料)加入进一步搅拌3分钟,确保实现完全混合,所有粉料分散均匀。用镘刀或刮板将其涂覆至所需厚度。在表面开始凝结之前,用短毛滚筒在表面滚动,收均匀表面。


材料的最佳使用温度为15℃-30℃,必须使用机械混合。首先预混组分A与B,倒入A组分,再加入B组分,搅拌1分钟,然后缓慢将C组分(粉料)加入进一步搅拌2分钟,确保实现完全混合,所有粉料分散均匀,混合物温度达到至少20℃以上,具有良好的流动性(参照搅拌时间指导建议)。




十、BA-970踢脚线或墙面施工

面层施工避免在结露天气进行。材料的最佳使用温度为15℃-30℃,必须使用机械混合。


首先预混组分A与B,倒入A组分,再加入B组分,搅拌1分钟,然后缓慢将C组分(粉料)加入进一步搅拌3分钟,确保实现完全混合,所有粉料与基料混合均匀。


搅拌完成后,在BA-880底涂触粘未干时,用刀铺涂BA-970,涂层厚约 3~6mm,可以使用专门的阴角施工镘刀;允许经过一夜的固化养护后施工下道涂层,但在施工前须重新铺涂BA-880;铺涂下道涂层到指定的厚度。踢脚线固化后,可再次滚涂同色BA-970修饰美化。





十一、施工细节&验收标准

1. 完成地坪保护

施工完成后的地面,应做好成品保护,包括标识、隔离、封闭门窗等措施,防止人员或动物破坏未固化地坪。


2. 切割伸缩缝

要求:原混凝土基层上有施工缝和伸缩缝的地方,在地坪上应当做相应的伸缩缝处理。其它机械应力和热应力变化大的地方也应做伸缩缝处理,如设备基座、承重柱、冷热区域之间等等。伸缩缝深度要求达到混凝土找平层厚度的三分之一以上,不清楚厚度时原则上要求切4厘米深。使用聚氨酯密封胶封填。

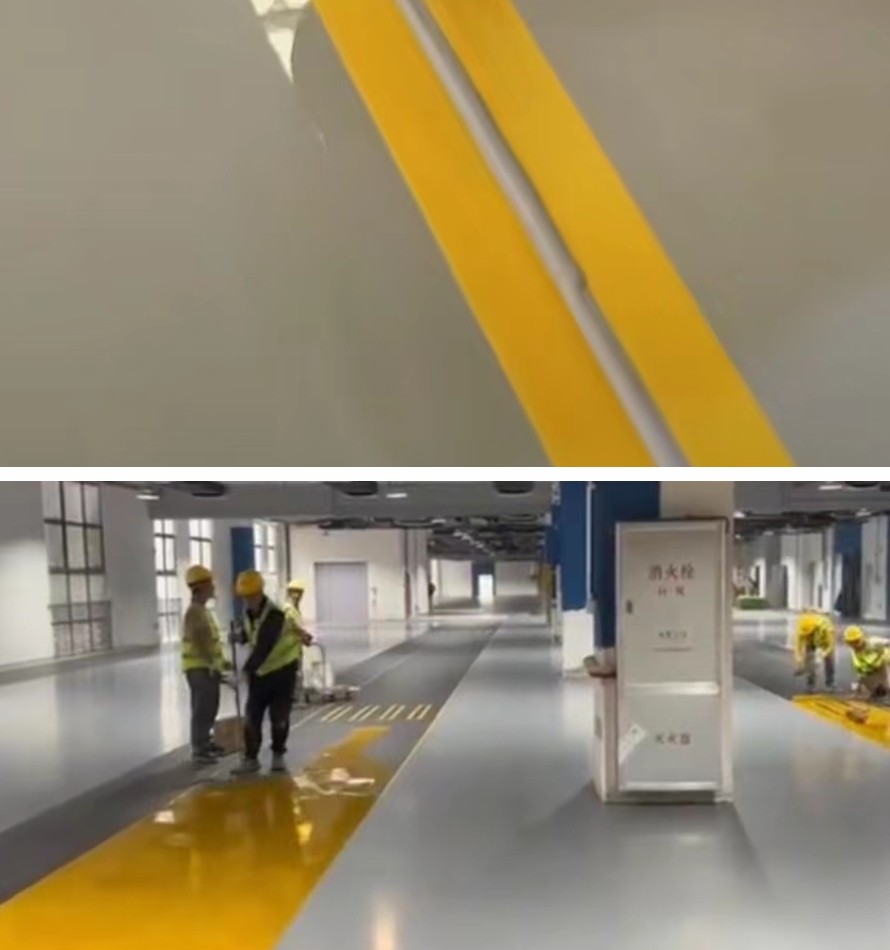

3. 地坪划线

采用BA-146双组分环氧聚氨酯划线漆划线;选择合适的美纹纸贴边达到更美观效果。


4. 验收标准

完成地坪平整,无开裂、鼓包,无大大量站立目测可见针孔,允许一定色差与光泽差异(色差与光泽度是材料施工特性所定,与施工过程关系密切),允许有轻微的施工痕迹;聚氨酯砂浆受紫外线影响会产生黄变,但不影响使用性能;地坪经化学品表面浸泡可能会出现变色,但可耐受的化学品的浸泡不会影响地坪的使用性能;聚氨酯砂浆地坪提供对安装场所的面层保护,但不能弥补基层的平整度;不能保证基层强度太弱或沉降开裂造成的地坪破损。

要求:使用彩田聚氨酯砂浆地坪验收单
