环氧玻璃钢防腐地坪(二布四涂)施工方案 | 彩田化工

2024-05-29 15:00:17        0

一、产品搭配

底涂:彩田BA-30#渗透型底油

中涂层:彩田BA-MS防腐中涂+玻纤布

面涂:彩田BA-330酚醛环氧防腐面漆

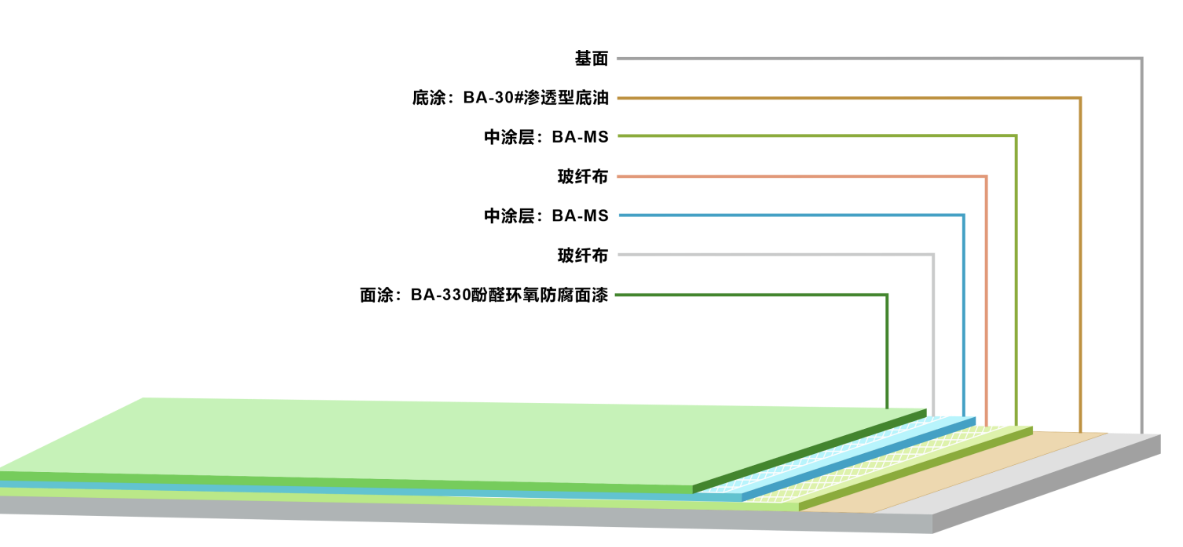

二、地坪涂层结构




三、方案特点&使用范围


产品特性



1、可滚涂和刮涂,刮涂时涂层自动流平,表面平整光亮,具有镜面般效果;

2、无接缝不起尘,光滑的表面易于清洁;

3、无溶剂,环保型;

4、密实的表面可以抵抗多种化学品的侵蚀,可耐98%的浓硫酸;



使用范围

适用于化学贮槽、管件、酸碱池、制药厂、电镀、以及对防腐性能有苛刻要求的场所


一、施工流程说明

(一)地坪施工基面处理

1、基面清理

用扫把将待处理地面上的垃圾清理干净;有水的地方首先应该切断水源, 并清除表层积水, 再设法使地面干燥(如果待施工地面为一楼或地下室,还应考虑是否需做防水、防潮处理);有油污的地方应用有机溶剂等(比如天那水,二甲苯等)洗净,擦干;有油漆或其它不明污染物的地方应作适当处理,其方法有打磨, 有机溶剂擦洗等。




2、地面打磨找平:

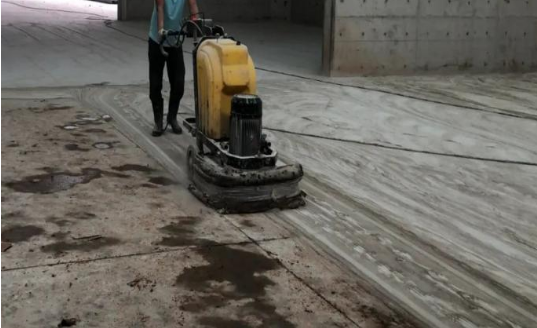

清除地面表面的浮浆,使地面与底涂增加附着力采用自吸尘打磨机将所有施工面全部打磨平整毛糙,使环氧底涂能与水泥地面更好的粘合

关于地面找平由于面漆有自流性,为防止面漆在地面上薄厚不均匀,因此地面必须打磨(注意:地面打磨要避免打磨过度,将地面石子打磨出来)利用靠尺将地面不平整处(凸起部分)全部找出并用记号笔做出标记,利用自吸尘打磨机将地面打磨平整

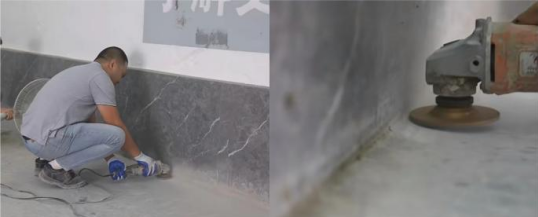

线槽及其他不平整处:将地面线槽接缝处,用手持角磨机打磨平整,其他接缝,如:墙地接缝,建筑拆除 墙体接缝,依次打磨平整,如遇地面坑洼严重处采用环氧中涂涂料混合金刚砂腻子填补完整。


3、地面清灰:

防止现场灰尘掉落在面漆上造成面层有颗粒感,影响观感效果后期会进一步造成颗粒处出现裂纹。将地面打磨出的灰尘清理干净,窗台板、窗户灰尘清扫干净,尽量做到门窗紧闭,避免非必要的施工人员进入施工现场。

4、地面修补及空鼓检查处理:

1、修补较宽的裂缝和坑洞,最好用快干无溶剂环氧树脂涂料调石英砂修补;

2、对于伸缩缝,先清理干净里面的杂物,再用快干无溶剂环氧树脂中涂拌石英砂修补;

3、对于细小裂缝应先用磨机切成V型槽,并用快干无溶剂环氧砂浆进行灌缝处理;

4、固化后用砂纸打磨平整,清扫地面。

使用空鼓锤将所有施工地面空鼓部分找出,并利用切割机切开,电锤将地面凿开并利用高倍中涂砂浆予以补平,完全固化后再用手磨机细打至平整。

在进行施工时,水泥地面基层要预处理好,如水泥地面翻沙、空鼓、非同批次 浇筑地面的接缝、地面布线开槽形成的接缝以及一楼返潮,对于需要施工单位现浇筑的地面(尤其在一楼),建议在进场施工前浇筑地面并找平(因为水泥砂浆地面含水量大,一层采光本身较差,因此必须要地面充分干透才能进行施工否侧会出现面层返水和龟裂。如果待施工地面为一楼或地下室,则需作防水、防潮处理,否则易起鼓起泡 )



(二)底涂施工

1、涂刷彩田® BA-30#环氧底油,使其充分渗入地面,达到表面成膜为准,要求均匀无遗漏;

2、按比例配合后搅拌均匀,无需放置可直接施工

3、视面积大小确定施工人员数。底油施工完毕检测标准:均匀成膜,有一定亮度。

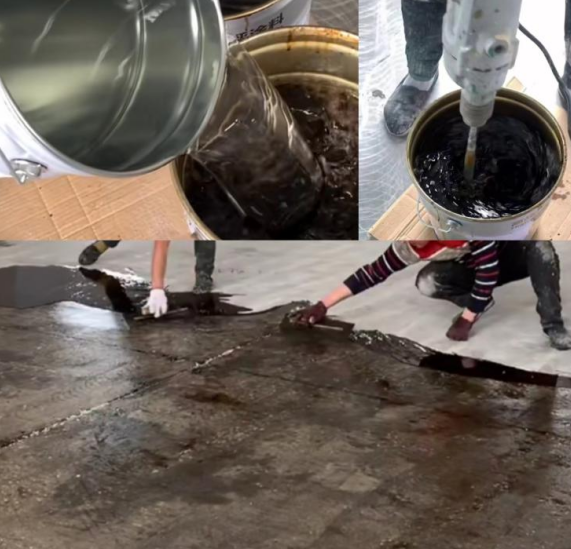

(三)防腐中涂施工

1、底涂层表干之后,用彩田®BA-MS防腐中涂料刮涂一道,然后铺设04玻纤布一层

2、在第一道防腐中涂层表干之后,用彩田®BA-MS防腐中涂料刮涂第二道,铺设第二层04玻纤布

3、固化后,可进行下一步施工

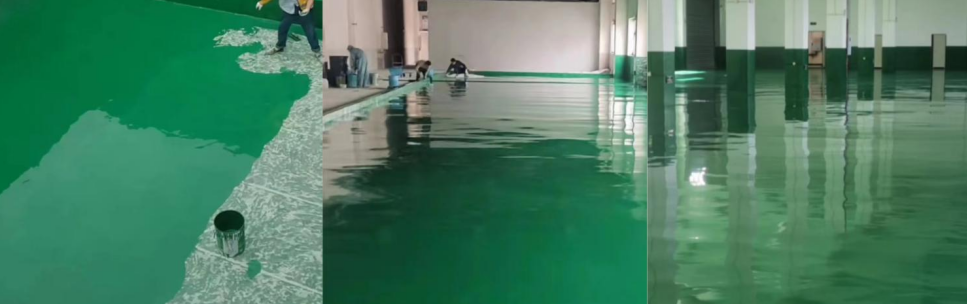

(四)面涂施工


1、用镘刀镘涂:彩田®BA-330酚醛环氧树脂防腐面涂料一道,确保刮涂均匀无遗漏。

2、面涂施工完毕检验标准:均匀成膜,无起泡,颜色均匀,具有良好的耐划伤性能。

3、镘涂参考用量:0.5~1.0 kg/㎡、滚涂参考用量为:0.3kg/㎡



(五)彩田BA-330酚醛环氧防腐面漆
说明




彩田®BA-330环氧防腐面涂是一种无溶剂双组份酚醛环氧树脂涂料


BA-330甲组

BA-330乙组



浅黄近于无色

可调



1.10

1.50

混合重量比

甲︰乙=1:3

使用时间

60分(15℃)

30分(25℃)

15分(35℃)

可走人时间

48h(15℃)

24h(25℃)

12h(35℃)

完全固化时间

10d(15℃)

7d(25℃)

4d(35℃)



混合:

贮存过程中,乙组可能会出现轻微沉淀,混合前先将乙组充分搅拌均匀;按比例将甲、乙组份倒入搅拌桶后搅拌均匀。

镘涂参考用量:0.5~1.0 kg/㎡、滚涂参考用量为:0.3kg/㎡(甲、乙组份混合物)

漆膜面层厚度:约0.4~0.8mm

工具清洗:BA-X-1环氧稀释剂

施工条件:建议在10℃以上使用本品,为避免水汽凝结,要求施工基面干燥洁净。基面含水率小于4%,空气相对湿度小于85%。

使用时间以5kg配料量,气温升高或配料量增加时,使用期会相应缩短;

施工时要求环境清洁,空气干爽无尘。空气流通要适量控制,以免引入外界杂质,影响表面装饰效果;

甲组加入量应根据温度而定,大面积施工前,最好先做小样板确定甲组的具体用量;

甲乙组混合均匀后,应迅速倒出混合料刮涂。
